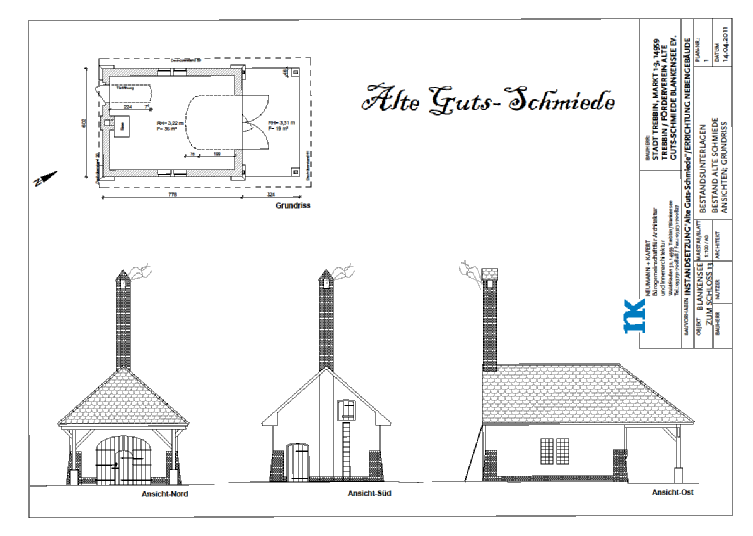

Sanierung der Alten Guts-Schmiede

19.10.2012 - festliche Einweihung

17.09. - 14.10.2012 - Malerarbeiten

10. - 14.09.2012 - Einräumen Teil 1
08.09.2012 - Arbeitseinsatz - Maschinentransport

03. - 07.09.2012 - Verkleidung Elektroverteilung

                           - Gebläse reparierert

                           - Fensterbänke ausgebessert

27.08. - 01.09.2012 - Norbert hat mit dem Einräumen der

                                   Schmiede begonnen

20. - 25.08.2012 - Treppe und Wege fertiggestellt

                           - Fenster gestrichen

12. - 17.08.2012 - Deckelrahmen
                           - Transmission
                           - Außengelände

06. - 10.08.2012 - Sanitäreinrichtung

                          - Elektroinstallation

                          - Fensterlaibungen

30.07. - 03.08.2012 - Schutt beseitigt

                                - Transmissionswelle montiert

24. - 27.07.2012 - Fliesen verlegt

                          - Dusche und Türrahmen eingebaut

                          - aufgeräumt

09. - 23.07.2012  - Radreifenanlage fertiggestellt

                           - Fensterscheiben eingesetzt

02. - 05.07.2012  - Zwischenwände und Wurzelschutzfolie

25. - 30.06.2012  - mauern und entrosten

23. - 24.06.2012  - Schornsteinfeger

18. - 22.06.2012  - Holzverkleidung Nebengebäude

                            - Außenring Radreifenanlage

15. - 16.06.2012 - Sanierung der Radreifenanlge Teil 3

13.06.2012 - Sanierung der Radreifenanlage Teil 2

12.06.2012 - Sanierung der Radreifenanlage Teil 1

04. - 08.06.2012  - Estrich im Nebengebäude

                           - Außenwandisolierung Nebengebäude

28.05. - 01.06.2012 - Rüstung abgebaut

                               - Fußboden ausgebessert

21. - 25.05.2012 - Innenputz

                          - Dachverkleidung

14. - 16.05.2012 - Decke in der Schmiede

                          - Elektroanlage

                          - Gründach

07. - 11.05.2012 - Dach gedeckt

                          - Haustür im Nebengebäude

04.05.2012 - Richtfest

04.05.2012 - Arbeitseinsatz

03.05.2012 - Fenster Nebengebäude

02.05.2012 - Arbeitseinsatz

28.04.2012 - Arbeitseinsatz

23. - 27.04.2012 - Dachstuhlmontage

                          -  Dachabdichtung Nebengebäude

                          -  Wasser - und Abwasserleitungen

16. - 20.04.2012 - Wasser- und Abwasseranschluss

10. - 13.04.2012 - Kleinarbeiten

26. - 30.03.2012 - Dachstuhl demontiert

                          - Rohbau fertiggestellt

                          - Sanitärinstallation begonnen

21. - 23.03.2012 - Dach ist drauf

20.03.2012 - Es wird weiter gemauert.

19.03.2012 - erste Maurerarbeiten am Nebengebäude

17.03.2012 - Arbeitseinsatz

                          Dach abgedeckt

                          Zwischendecke entfernt

15.03.2012 - Bodenplatte gegossen, Schornstein eingerüstet

14.03.2012 - Bodenplatte eingeschalt, Baum gefällt

12.03.2012 - Gerüst aufgestellt und Baugrube ausgehoben

10.03.2012 - Stubbenkampf

09.03.2012 - Schmiede vor der Sanierung

03.03.2012 - Heute wurden in einem Arbeiteinsatz die großen Maschinen aus der Schmiede entfernt und im Speicher zwischengelagert.


Februar 2012

Jawoll - jetzt gehts los!

Die Sanierungsarbeiten an der Schmiede werden am 12.03.2012 mit dem Stellen der Rüstung beginnen. Ab dem 26.03.2012 wird der Zimmerer mit dem Abbau und der Instandsetzung des Dachstuhls beginnen. Parallel wird mit dem Bau des Nebengebäudes begonnen.


Januar 2012

Der Startschuss ist gefallen - die Fördergelder wurden bewilligt. Die Sanierungsarbeiten können im Frühjahr beginnen.
